Puerto Patriada recuperó la energía tras rehacer más de 5 km de red

Luego del incendio en la zona del lago Epuyén, se reconstruyó el tendido eléctrico y se normalizó el suministro tras semanas de trabajo.

Por Redacción

Miércoles, 04 de febrero de 2026 a las 04:44

El servicio de energía eléctrica fue restablecido en Puerto Patriada luego de una compleja obra de reconstrucción del tendido, severamente afectado por el incendio registrado el pasado 5 de enero en inmediaciones del lago Epuyén.

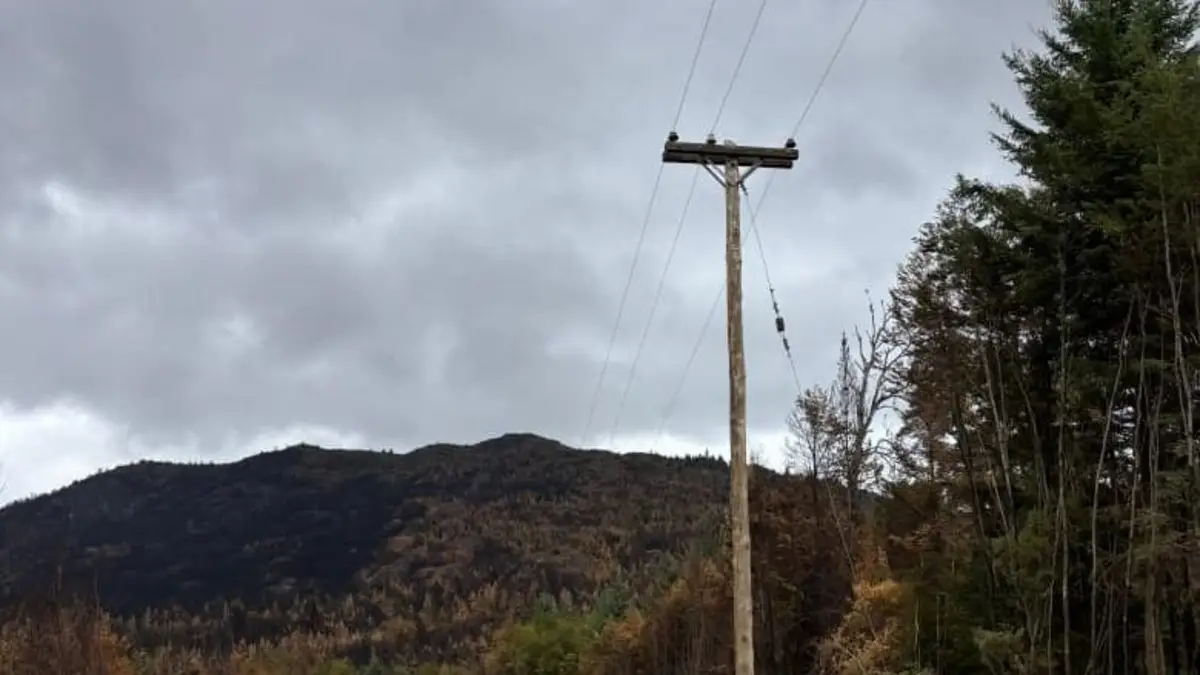

Las tareas demandaron varias semanas e incluyeron la apertura de una nueva traza de más de 5.000 metros, con trabajos de limpieza, despeje y preparación del terreno mediante maquinaria pesada. Posteriormente se avanzó con la colocación de postes, cables y transformadores completamente nuevos.

La obra contempló la ejecución de 5.000 metros de línea de media tensión de 13,2 kV y 800 metros de línea de baja tensión, con la instalación de 70 postes, el tendido de 15.000 metros de cable, además de 250 aisladores y 90 crucetas, garantizando así un suministro seguro y estable.

El restablecimiento definitivo fue posible este lunes, cuando se normalizó el funcionamiento del sistema interconectado provincial de 33 kV, permitiendo dejar atrás el abastecimiento provisorio mediante generadores, utilizado durante dos semanas.

Los trabajos fueron realizados por 30 agentes de la Dirección General de Servicios Públicos, pertenecientes a las delegaciones Noroeste y Rawson, con apoyo de camiones grúa, maquinaria vial municipal y personal contratado para tareas de poda y limpieza preventiva, fundamentales para evitar futuras interrupciones del servicio.
